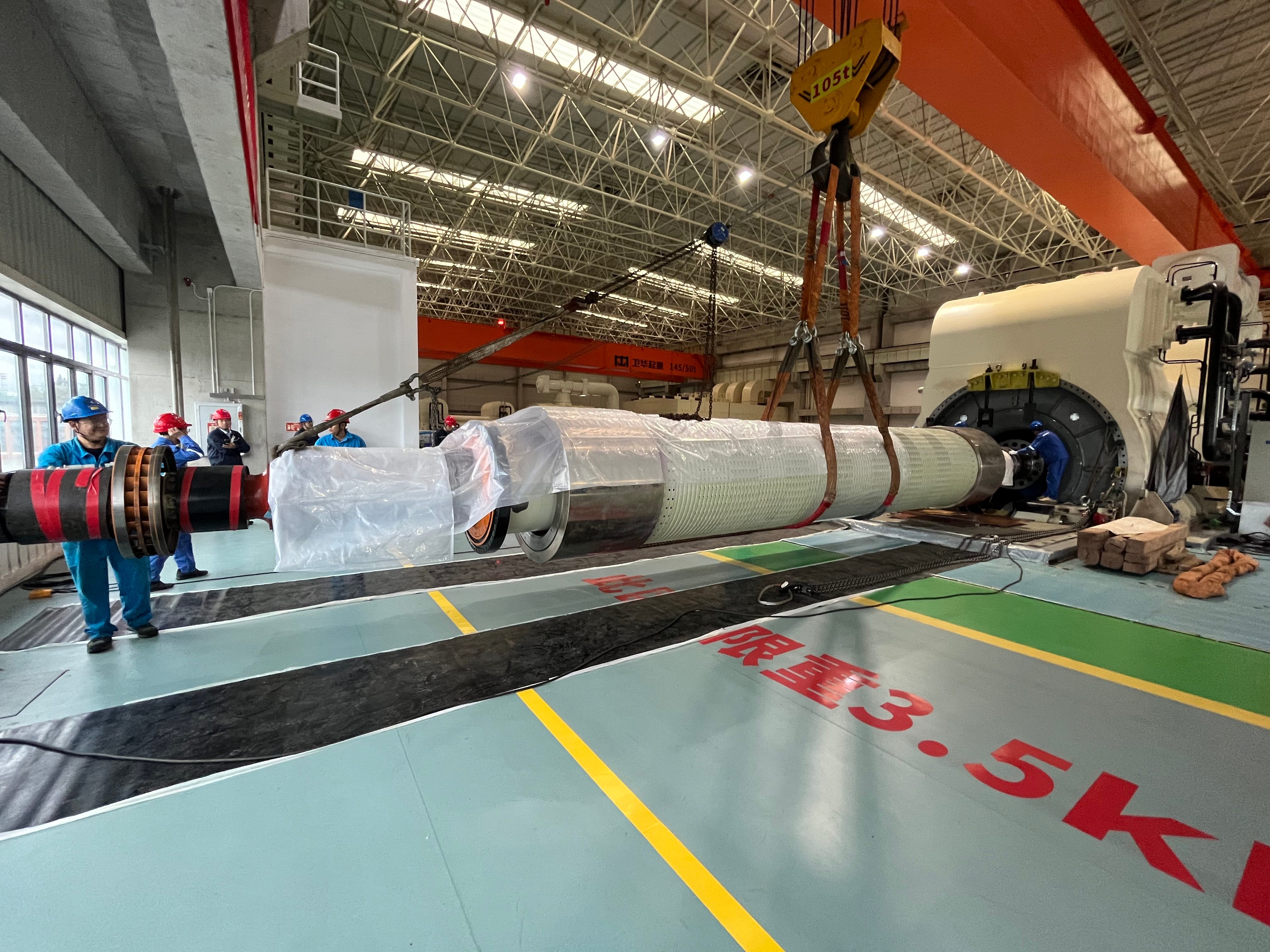

2025年10月17日10时54分,资阳气电2号发电机穿转子工作圆满完成,本次发电机检修转入全面复装阶段。
在17天的检修过程中,检修人员对发电机转子、定子等进行了全方位的检查诊断,处理发电机较大缺陷2处,并顺利完成发电机转子、定子各项试验。
接下来,资阳气电将在保障安全质量的前提下加速推进各项工作,力争10月25日完成全部复装工作,为后续机组试验和调试留出时间。(付世伟)
